Postado em 06/03/2024 - NOTÍCIAS

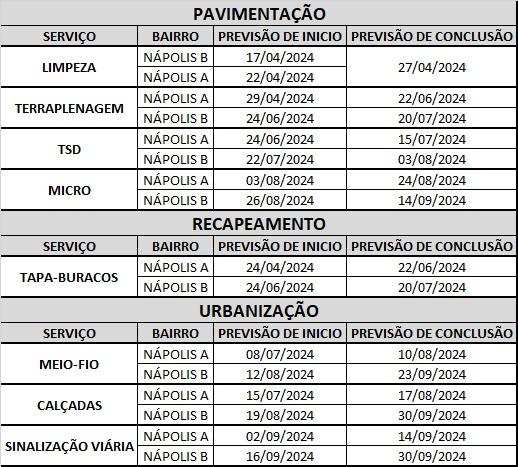

Cronograma de saneamento e pavimentação nos bairros Nápolis A e B

Cronograma do dia 25/04/24



NÁPOLIS A

Local Atividade  Status

Rua 13 e 05

Limpeza / rebaixamento (escavação, carga, transporte e espalhamento de bota-fora)

Em execução

Rua 01

Recuperação asfaltica (pintura de ligação e

aplicação de CBUQ)

Em execução

OBS: MOBILIZAÇÃO DE EQUIPAMENTOS (EM ANDAMENTO)









Cronograma do dia 24/04/24



NÁPOLIS A

Local Atividade  Status

Rua 13 e 08

Limpeza / rebaixamento (escavação, carga, transporte e espalhamento de bota-fora)

Em execução

Rua 01

Recuperação asfáltica (preparo do terreno)

Em execução

Av. 01

Chaminés (poços de visita)



Concluída

 MOBILIZAÇÃO DE EQUIPAMENTOS (EM ANDAMENTO)





Cronograma do dia 23/04/24



NÁPOLIS A



Local Atividade  Status

Rua 06

Bocas-de-lobo

Em execução

Rua 04 e 05

Limpeza/rebaixamento (escavação, carga, transporte e espalhamento de bota-fora)

Em execução

Av. 01

Chaminés (poços de visita)

Em execução

 MOBILIZAÇÃO DE EQUIPAMENTOS (EM ANDAMENTO)











Cronograma do dia 22/04/24



NÁPOLIS A



Local Atividade  Status

Rua 07 e 08

Bocas-de-lobo



Em execução

Rua 34

Limpeza mecanizada (carga, transporte e espalhamento de bota-fora)

Concluído

Rua 18

Rebaixamento (escavação, carga, transporte e espalhamento de bota-fora)



Em execução

 MOBILIZAÇÃO DE EQUIPAMENTOS (EM ANDAMENTO)















Cronograma do dia 20/03/24



NÁPOLIS A



Local Atividade  Status

Rua 08 e 15

Rede de águas pluviais, ramais

Em execução

Rua 05 e 16

Manutenção e Melhorias dos acessos

Em execução

Rua 09 e 10

Bocas-de-lobo

Em execução





NÁPOLIS B



Local Atividade  Status

Rua 33

Rede de águas pluviais, ramais

Em execução

Rua 22

Manutenção e Melhorias de acessos

Em Execução







Cronograma do dia 19/03/24



NÁPOLIS A



Local Atividade  Status

Rua 14, 15

e 16

Rede de águas pluviais, ramais

Em execução

Rua 05

Rede de águas pluviais, ramais

Em execução

Rua 5 e 15

Qd 16, 17

e 21

Manutenção e Melhoria dos acessos

Em execução

Rua 05 e 06

Bocas-de-lobo

Em execução





Cronograma do dia 18/03/24



NÁPOLIS A



Local Atividade  Status

Rua 06, 14 e 16

Rede de águas pluviais, ramais

Em execução

Rua 02, 06

e 15

Bocas-de-lobo

Em execução











NÁPOLIS B



Local Atividade  Status
Rua 08

Estrutura de lançamento 3 (gambião)

Concluido





Cronograma do dia 15/03/24



NÁPOLIS A



Local Atividade  Status

Rua 05, 15

e 16

Rede de águas pluviais, ramais

Em execução

Rua 02

Ramais

Em execução

Rua 01, 13

e 15

Serviços de Manutenção e melhorias de acesso

Em execução

Rua 02, 03

e 04

Boca-de-lobo

Em execução







NÁPOLIS B



Local Atividade  Status


Estrutura de Lançamento 3 (gabião)

Em execução

OBS.: Serviços paralizados devido às chuvas.





Cronograma do dia 13/03/24





NÁPOLIS A



Local Atividade  Status

Rua 1

Av 1

Rede de águas pluviais, ramais

Concluído

Rua 02 e

03

Ramais

Em execução

Rua 02

03 e 14

Manutenção e melhoria dos acessos

Em execução

Rua 15

e 18

Boca-de-lobo

Em execução









NÁPOLIS B



Local Atividade  Status


Rede de águas pluviais

Em execução


Estrutura de lançamento (gabião)

Em execução





Cronograma do dia 12/03/24



NÁPOLIS A

Local Atividade  Status

Rua 1

Rede de águas pluviais, ramais e caixa de poços

Em execução



Rua 05

Ramais

Em execução



Rua 18

Ramais

Concluído

Rua 3 e 4

Qd. 07

Manutenção e melhoria dos acessos

Em andamento

Rua 18

boca-de-lobo

Em andamento







NÁPOLIS B



Local Atividade  Status

Rua 1

Rede de águas pluviais e estrutura de lançamento

Em execução



Qd. 72 e

57

Manutenção e melhoria dos acessos

Em execução









 Cronograma do dia 08/03/24



NÁPOLIS A



Local Atividade  Status

Rua 1

Rede de águas pluviais e caixa de poços

Em execução



Rua 8

Qd. 36

Manutenção e melhoria dos acessos

Em execução



Rua 18

Qd. 24 e 30

Ramais

Em execução









NÁPOLIS B



Local Atividade  Status


Rede de águas pluviais (estrutura e lançamento 3) - Gabião

Em execução









 Cronograma do dia 07/03/24



NÁPOLIS A



Local Atividade  Status

Rua 1

Rede de águas pluviais e caixa de poços

Em execução



Av 1

Qd 4

Rede de águas pluviais e caixa de poços

Concluído



Rua 18

Ramais

Em execução



Rua 14

e 18

Manutenção/melhoria dos acessos

Em execução





OBSERVAÇÃO: HOUVE CHUVA DAS 7:30H ÀS 8H.







NÁPOLIS B



Local Atividade  Status


Rede de águas pluviais (estrutura e lançamento 3) - Gabião

Em execução









 Cronograma do dia 06/03/24



NÁPOLIS A



Local Atividade  Status

Rua 1; Av 1;

Qd 4

Rede principal e caixa de poços de visita

Em execução

OBSERVAÇÃO: HOUVE CHUVA DAS 11H AS 12H30







NÁPOLIS B



Local Atividade  Status
Rua 31 e 37

Ramais

Concluído



Qd 57

Boca de lobo

Em execução







 Cronograma do dia 05/03/24



NÁPOLIS A



Local Atividade  Status

Qd 15,

20 e 36

Manutenção/melhoria das vias de acesso

Em execução





NÁPOLIS B



Local Atividade  Status

Qd 75

e 72

Rede de águas pluviais

Concluído



Qd 75

e 72

Rede principal e caixa de poços de visita

Concluído



Qd 71

e 57

Ramais

Em execução



Qd 55 Boca de lobo Em execução
